La situación energética del Oeste provincial, donde la caída de torres impide el transporte que habitualmente realiza TRANSNOA, mantiene movilizados a técnicos de diferentes áreas oficiales provinciales y nacionales, junto a las empresas del sector; para restablecer el suministro cuanto antes a las poblaciones afectadas.
El desastre natural que causó estragos en diferentes puntos del país, como es de público conocimiento, dejó sin energía a una amplia región catamarqueña; debido a que las intensas lluvias desatadas sobre los cordones montañosos en Tucumán y los cerros de Aconquija, arrastraron un aluvión de agua, lodo, piedras y árboles que inutilizaron un tramo de las redes de transporte.
Por esta razón, aunque las redes de distribución se regularizaron en pocas horas, no se podía llevar energía eléctrica a los usuarios.
Para subsanar provisoriamente la situación, se resolvió poner en marcha equipos de generación móvil de energía, tarea que se encuentra en distintas etapas en cada sector. A continuación, el detalle de cada departamento:
Belén

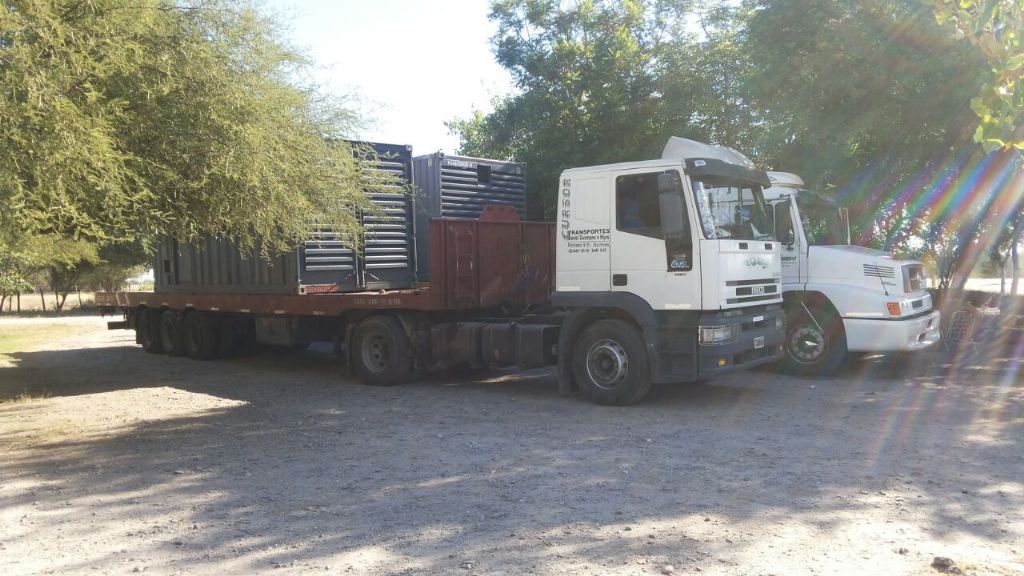

En Belén se llevó un generador de 550 kva provisto por la Subsecretaría de Energía que depende del Ministerio de Servicios Públicos, que fue trasladado por Vialidad Provincial y puesto en marcha por la EC Sapem. Con lo que produce este generador se alimenta el hospital y la bomba principal de agua que abastece la ciudad de Belén. Aquí arribaron además otros generadores que se han gestionado a través de la Secretaria de Energía de la Nación y el Ministerio de Servicios Públicos, para contar con un total de 30 mva. Hasta el momento se generan 5 mva, y se espera la llegada de equipos complementarios y técnicos para ponerlos en pleno funcionamiento.
Andalgalá
La logística con la que se trabaja es idéntica a la de Belén, con un equipo de igual potencia. Con la generación actual se alimenta parte del centro de la ciudad, ya que el hospital tiene generador propio. Los generadores de Nación también llegaron ayer y se espera el equipo complementario y a los técnicos para su pleno funcionamiento. Para Aconquija se llevó generación por 1,5 mva, que se está instalando en estos momentos.
Pomán
En Saujil y Pomán permanecen sin energía hasta el momento. Están en camino dos equipos, uno de 110 kva para Saujil y otro de 40 kva para Pomán, los dos provistos y trasladados por el Ministerio de Servicios Públicos, que serán instalados por la EC Sapem, en postas y hospitales. Simultáneamente ha llegado un generador de 5 mva a Saujil, y se aguarda equipo complementario y técnicos para ponerlo en funcionamiento.
Para completar los trabajos, se esperan también grúas de gran porte que se trasladan desde Catamarca y La Rioja.
Los técnicos cuyo arribo se aguarda en las mencionadas ciudades, están llegando a La Rioja, y desde allí serán trasladados a los diferentes puntos. Los equipos están en marcha en estos momentos.
La generación proveniente de Catamarca Capital fue gestionada por la EC Sapem, y la coordinación técnica de los trabajos es llevada a cabo in situ por Ernesto Sandoval e Ivan González, dependientes del Ministerio de Servicios Públicos.
En resumen, se trabaja sin descanso en toda la Provincia. Hay tiempos que no se pueden acelerar, como los traslados de equipos y maquinarias, pero dentro de la gravedad de la situación se realizan todos los esfuerzos para cubrir las necesidades de la población; hasta que TRANSNOA pueda solucionar los problemas de infraestructura y normalizar plenamente el servicio.
